在工作中我们会时常碰到坐标纷歧致的问题,好比我们的施工坐标和本地燃气管线的坐标系不同一,现如燃气公司想让我们的施工平面图转换当作和他们一致的本地坐标系,我们该如何做。

工具/原料
- 电脑
- cass9.1软件
方式/步骤
- 1
第一:在施工区域埋设t09,t10两个节制点,并用施工坐标系将t09,t10的位置采集回来。如下图

- 2

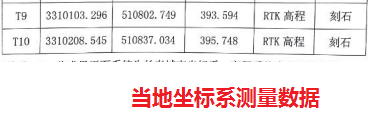

第二,操纵处所坐标系将第一步说起到的t09,t10两个节制点坐标数据采集回来。用处所坐标系采集回来的点用T09,T10定名也就是T09-t09,T10-t10.
- 3
第三步:将t09,t10坐展到施工平面图。如下图

- 4

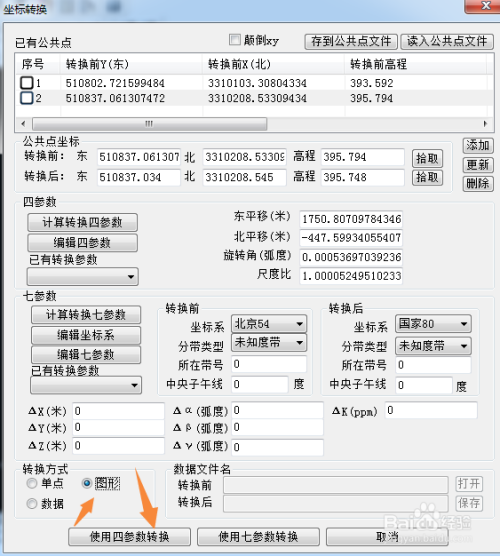

第四步:点击 -地物编纂-坐标系转换 到 坐标转换 界面。



- 5
第五步:添加节制点,添加时对应一组一组的添加。方式如下:


- 6
第六步:四参数计较。

- 7
第七步:转换体例选择 图形。然后点击 利用四参数转换。

- 8
第八步:图形全数框选,点回车。若是图形比力复杂请耐烦期待。勿动电脑。

注重事项
- 图形复杂时转换的过程会就久些。
- 四参数转化至少2个点,本次为了分享便利,用了两个点。恰当增添点数能提高转换后的精度
- 四参数转换的后的高程拟合没有七参结果好
- 转换后的精度在误差在1-2CM,知足一般施工需要。按照施工精度酌情利用
